Wykończenie mieszkania w stanie deweloperskim krok po kroku

Nasz zespół bol trans - 10 sierpnia 2026 r.

Pięćdziesiąt metrów kwadratowych potrafi pochłonąć osiemdziesiąt tysięcy złotych, jeśli prace wykończeniowe prowadzi się bez planu i w złej kolejności. Ten sam metraż zamkniesz w sześćdziesięciu tysiącach, gdy rozłożysz robotę na osiem do czternastu tygodni i zastosujesz się do harmonogramu, który właśnie czytasz. Poniżej znajdziesz kompletną mapę drogową wykończenia mieszkania w stanie deweloperskim krok po kroku: od budżetu, przez instalacje, tynki i podłogi, aż po końcowy odbiór lokalu.

wykończenie mieszkania w stanie deweloperskim krok po kroku

Czym właściwie jest stan deweloperski i czego w nim brakuje

Stan deweloperski w 2025 roku oznacza konkretny, prawnie uregulowany poziom wykończenia, opisany w umowie deweloperskiej i zgodny z Rozporządzeniem Ministra Rozwoju i Technologii z 2022 roku. W praktyce odbierasz mieszkanie z wylewkami, tynkami wewnętrznymi, oknami PCV lub aluminiowymi, drzwiami wejściowymi antywłamaniowymi klasy RC3, instalacjami wod-kan i elektryczną doprowadzonymi do skrzynek, a także z wentylacją grawitacyjną lub mechaniczną wyciągową. Brakuje natomiast tego, co zamieniasz w życie: gniazdek, włączników, lamp, podłóg docelowych, drzwi wewnętrznych, armatury, białego montażu i mebli.

Trzy pojęcia rządzą rynkiem i warto je rozróżnić przed podpisaniem umowy.

FormaCo zawieraSzacowany koszt wykończenia za m² (2025)
Stan surowy zamkniętyŚciany, stropy, dach, okna, drzwi zewnętrzne, instalacje doprowadzone do budynku2800-4500 zł
Stan deweloperskiJak wyżej plus: tynki, wylewki, instalacje wewnętrzne, parapety, drzwi wejściowe1500-2500 zł (standard) / 3000-5000 zł (premium)
Pod kluczPełne wykończenie łącznie z meblami i AGD, gotowe do zamieszkania5000-8000 zł

Szerokie widełki w stanie deweloperskim wynikają z ogromnej różnicy materiałowej. Panele laminowane za 40 zł/m² i wielkoformatowy gres za 280 zł/m² to skrajne punkty spektrum. Dlatego każdy kosztorys bez szczegółowej specyfikacji jest tylko zgadywaniem.

Budżet i harmonogram wykończenia, czyli ile realnie potrzebujesz

Budżet i harmonogram wykończenia, czyli ile realnie potrzebujesz

Wykończenie mieszkania deweloperskiego 2025 roku w standardzie średnim pochłania od 1500 do 2500 zł za metr kwadratowy powierzchni użytkowej. Przy pięćdziesięciu metrach daje to 75-125 tysięcy złotych. Wariant premium z naturalnym drewnem, designerską armaturą i systemem smart home sięga 3000-5000 zł/m², co dla tego samego lokalu oznacza 150-250 tysięcy.

Do tych kwot dodaj rezerwę 20%, a nie standardowe 10%. Wynika to z faktu, iż ceny materiałów budowlanych w Polsce rosły w 2022-2024 roku średnio o 8-14% rocznie (dane GUS, PSB Handel). Przy robociźnie, która potrafi podrożeć z dnia na dzień, dwudziestoprocentowy bufor chroni przed bolesnym kompromisem w trakcie prac.

Etap pracCzas realizacjiKoszt orientacyjny (50 m²)Uwagi
Projekt i specyfikacja2 tygodnie1500-3500 złProjektant wnętrz lub samodzielny plan
Instalacje (elektryka, wod-kan, HVAC)2 tygodnie12 000-22 000 złNajwiększa pozycja w budżecie
Tynki, gładzie, sufity2 tygodnie8 000-14 000 złZależne od stanu ścian
Łazienka (hydroizolacja, glazura)2 tygodnie10 000-25 000 złFaza mokra przed fazą suchą
Kuchnia (instalacje, meble, AGD)2 tygodnie8 000-30 000 złZależne od wyposażenia
Podłogi, malowanie2 tygodnie7 000-18 000 złPo wyschnięciu tynków
Drzwi, listwy, montaże1-2 tygodnie4 000-12 000 złKońcowy etap

Sumując, wykończenie mieszkania w stanie deweloperskim krok po kroku zajmuje od ośmiu do czternastu tygodni. W tym przedziale mieści się zarówno intensywny sprint z dwiema ekipami równolegle, jak i spokojne, rozłożone w czasie podejście z weekendowymi kontrolami. Klucz tkwi w kolejności: instalacje przed tynkami, mokre przed suchymi, podłogi przed drzwiami.

Pro tip

Prowadź arkusz kalkulacyjny z kolumnami: etap, materiał, ilość, cena jednostkowa, suma, wykonawca, gwarancja. Bez tego dokumentu każda ekipa poda Ci inne widełki, a po roku nie odtworzysz, co kryje się pod posadzką.

Uwaga

Podana tabela obejmuje 50 m². Dla mniejszych lokali (25-35 m²) koszt za m² rośnie o 10-15% z uwagi na stałe koszty stałe (przyłącza, transport ekipy).

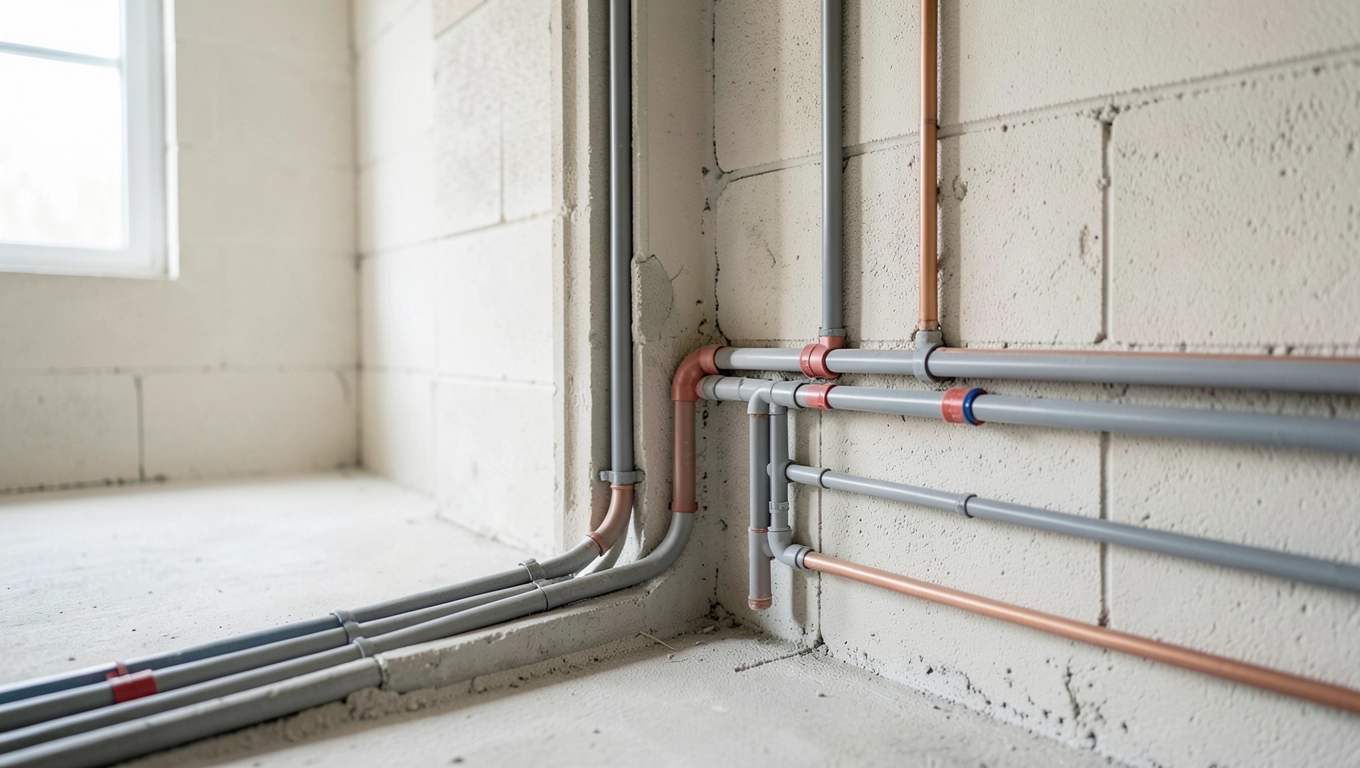

Instalacje, które decydują o komforcie na dekady

Instalacje, które decydują o komforcie na dekady

Instalacje wykonuje się przed tynkami, bo bruzdy w ścianach trzeba zamknąć, a ich poprawianie po malowaniu to koszmar. W tym etapie podejmujesz decyzje, z którymi będziesz żył dwadzieścia lat. Warto poświęcić im tydzień planowania.

Minimalna norma dla gniazdek elektrycznych to jedno gniazdo na 4-5 m² powierzchni, ale w praktyce ergonomicznej potrzebujesz znacznie więcej. W kuchni planuj 8-10 punktów nad blatem (rozmieszczonych co 60 cm) i osobne obwody dla zmywarki, lodówki, piekarnika, okapu oraz indukcji. Każdy z nich pobiera od 10 do 16 amperów, a łączne obciążenie kuchni potrafi przekroczyć 6 kW, co wymaga trójfazowej instalacji 400V.

Wysokości montażu reguluje PN-HD 60364. Gniazda ogólne lądują 30 cm nad podłogą, kuchenne 110-120 cm nad podłogą (nad blatem), łazienkowe 130 cm, a włączniki 110-120 cm. Odstępstwo od tych wartości o więcej niż 10 cm wymaga przemyślanego powodu.

PomieszczenieGniazdaWłącznikiDodatkowe sygnały
Salon6-8 (z czego 2 przy podłodze)2-3 (główny + kinkietowe)2× HDMI, 2× LAN, 1× USB-C
Kuchnia8-10 nad blatem + 4 pod blatem2-3Obwód trójfazowy 400V dla indukcji
Łazienka2 (strefa 3, IP44)2Syfon suchy, wentylator z higrostatem
Sypialnia4 + 2 przy łóżku2 (główny + przy łóżku)LAN, USB-C przy łóżku
Przedpokój22-3 (światło + lustro + szafa)Czujnik ruchu, wideodzwonek

Hydraulika rządzi się zasadą przyłączy wodnych: zimna i ciepła woda w kuchni kończy się 50 cm od planowanego zlewozmywaka, a w łazience podejścia do baterii wannowej, prysznicowej i umywalkowej wychodzą ze ściany na wysokości 100-110 cm (prysznic) lub 25-30 cm (umywalka). Odpływ pralki najlepiej zaplanować jako syfon w ścianie na wysokości 60 cm, bo podłogowy brudzi się i utrudnia montaż mebli.

Rekuperacja (wentylacja mechaniczna z odzyskiem ciepła) kosztuje 15-25 tys. zł za instalację w 50-metrowym lokalu, ale zwraca się w postaci niższych rachunków za ogrzewanie o 30-40% (raport KAPE 2023). Wentylacja grawitacyjna jest tańsza w montażu, lecz generuje straty ciepła rzędu 25-30% i nie filtruje smogu ani pyłków. W lokalach przy ruchliwych ulicach rekuperator staje się koniecznością, w spokojnych rejonach wybór jest kwestią budżetu.

Pro tip

Przewody LAN (skrętka Cat 6) ciągnij do każdego pokoju, nawet jeśli dziś korzystasz z Wi-Fi. Ściana murowana tłumi sygnał o 15-25 dB, a różnica między 100 Mbps a 1 Gbps staje się odczuwalna przy pracy zdalnej.

Uwaga

Instalację elektryczną może wykonywać wyłącznie osoba z uprawnieniami SEP grupy 1. Bez tego odbierzesz ubezpieczenie od pożaru, a w razie szkody ubezpieczyciel odmówi wypłaty.

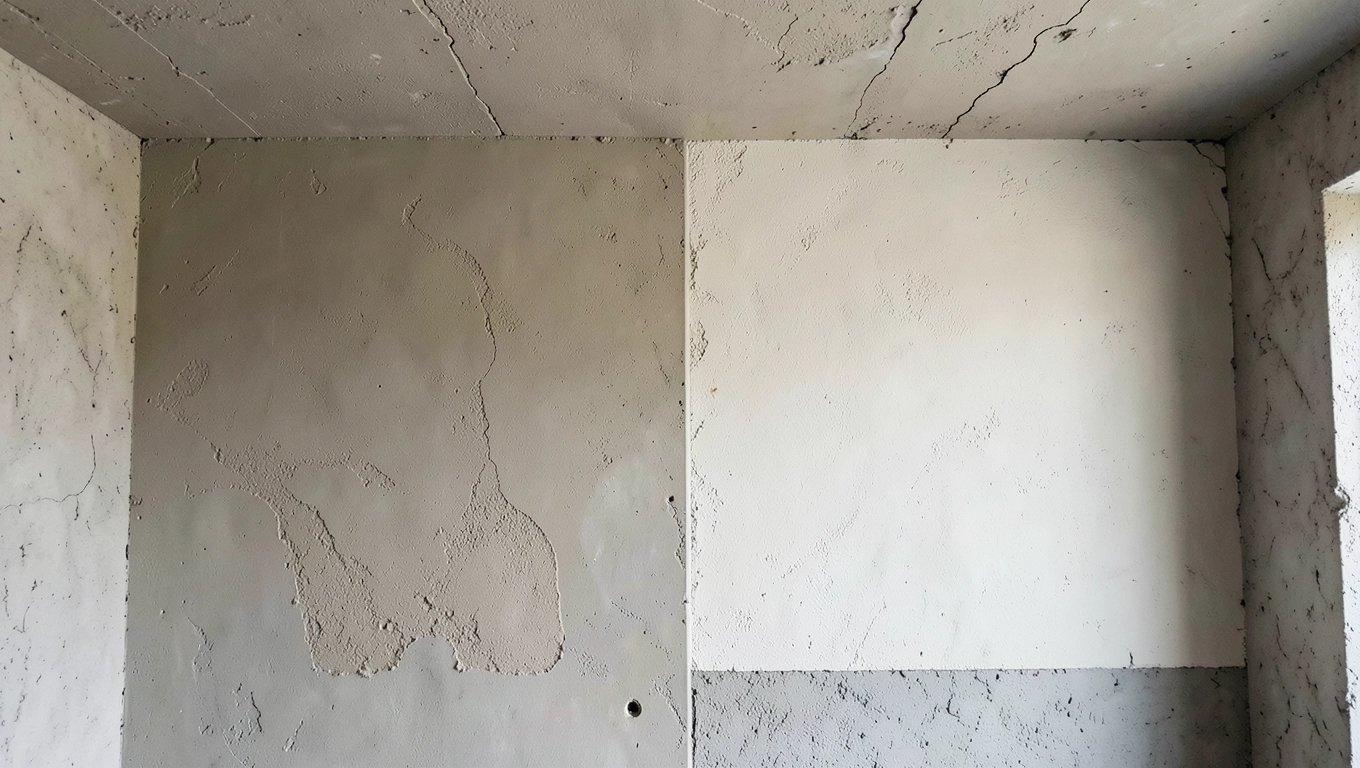

Ściany, sufity i tynki, czyli jak przygotować płótno

Ściany, sufity i tynki, czyli jak przygotować płótno

Tynki cementowo-wapienne nanosi się maszynowo i schną 3-4 tygodnie na każdy centymetr grubości. Tynki gipsowe schną szybciej (7-14 dni), mają gładszą powierzchnię i lepiej regulują wilgotność, ale nie tolerują długotrwałego kontaktu z wodą, więc do łazienek się nie nadają.

ParametrTynk gipsowyTynk cementowo-wapienny
Czas schnięcia7-14 dni/cm21-28 dni/cm
Odporność na wilgoćNiska (nie do łazienek)Wysoka
Regulacja wilgotnościBardzo dobraŚrednia
Cena robocizny (50 m²)4500-6500 zł3500-5500 zł
ZastosowanieSalon, sypialnie, korytarzeŁazienki, kuchnie, garaże

Gładź szpachlowa to dodatkowa warstwa gładzi gipsowej nakładana po tynku. Konieczna jest tam, gdzie planujesz farbę o połysku lub tapetę, zbędną przy matowych farbach strukturalnych na tynku cementowo-wapiennym. Jeden milimetr gładzi potrafi ukryć fakturę tynku i odchylenia do 2 mm na metr.

Sufit podwieszany z płyt gipsowo-kartonowych (GK) na stelażu stalowym wykonuje się, gdy chcesz ukryć wentylację, poprowadzić oświetlenie LED lub wyrównać strop o nierównościach powyżej 3 cm. Konstrukcja opiera się na profilach CD 60/27 zawieszonych na wieszakach ES co 80 cm, z płytami GK 12,5 mm przykręcanymi wkrętami TN co 25 cm. Koszt takiego sufitu to 80-140 zł/m² za sam materiał i montaż.

Uwaga

Każdą warstwę (tynk, gładź, farba) poprzedza gruntowanie. Preparat dobierasz do podłoża: akrylowy pod tynki mineralne, silikonowy pod farby silikonowe. Pominięcie gruntu skutkuje łuszczeniem się kolejnej warstwy w ciągu 6-12 miesięcy.

Podłogi, które wytrzymają próbę czasu

Podłogi, które wytrzymają próbę czasu

Podłoga to najczęściej użytkowana powierzchnia w mieszkaniu. Jej wybór wpływa na akustykę, komfort termiczny i zdrowie stóp. Warto poświęcić na decyzję kilka dni i nie spieszyć się z zakupem przed ustaleniem wysokości wylewki.

MateriałTrwałośćWilgoćOgrzewanie podłogoweCena materiału (zł/m²)MontażEkologiaKonserwacja
Panele laminowane AC515-25 latNiskaTak (max 27°C)40-90Click, 1 dzień/20 m²ŚredniaŁatwa
Deska warstwowa dębowa30-50 latŚredniaTak (max 28°C)180-380Klejona lub pływającaWysokaWymaga olejowania co 3 lata
Parkiet lite50-100 latNiskaOstrożnie250-450Klejony, cyklinowanieWysokaCyklinowanie co 15-20 lat
Gres rektyfikowany30+ latWysokaTak (najlepszy przewodnik)80-280Klejony, 2-3 dni/20 m²NeutralnaBardzo łatwa
Żywica epoksydowa20-30 latBardzo wysokaTak (z gruntem)180-350Wylewanie, 3-5 dniNiska (pochodne ropy)Bezspoinowa, łatwa
Wykładzina PCV10-15 latWysokaTak30-120Klejona lub clickNiskaŁatwa, mniej trwała

Wylewka samopoziomująca ma sens przy nierównościach podłoża powyżej 5 mm na 2 metrach lub gdy prowadzisz ogrzewanie podłogowe i potrzebujesz idealnie równej płaszczyzny pod rurki. Grubość warstwy wynosi od 3 do 30 mm w jednym przejściu, a czas schnięcia to 24-48 godzin na milimetr.

Dylatacje obwodowe przy ogrzewaniu podłogowym to szczelina 8-10 mm wzdłuż ścian, wypełniona pianką PE. Bez niej wylewka pracująca termicznie (rozszerzalność 0,01 mm/m/°C) popęka w ciągu pierwszego sezonu grzewczego i pęknięcia przejdą na panele albo gres.

Pro tip

Po ułożeniu podłogi zabezpiecz ją tekturą falistą o gramaturze 400 g/m², nie folią malarską. Folia zatrzymuje wilgoć i powoduje wybrzuszenia kleju, a tektura oddycha i chroni przed uszkodzeniami mechanicznymi.

Łazienka i kuchnia, czyli pomieszczenia mokre rządzą się swoimi prawami

Łazienka wymaga fazy mokrej przed fazą suchą, inaczej wilgoć z wylewki zniszczy panele w sąsiednim korytarzu. Pierwszy krok to hydroizolacja: dwa krzyżujące się pasy folii w płynie (zgodnie z normą PN-EN 14891), łącznie 1,2-1,5 kg/m². Na ściany do wysokości 2 m w kabinie prysznicowej i 30 cm ponad podłogę w pozostałej części.

Spadek podłogi w kabinie prysznicowej to 1,5-2% w kierunku odpływu liniowego. Przy kabinie 90×90 cm oznacza to różnicę 12-16 mm na całej długości. Bez odpowiedniego spadku woda stoi w narożnikach i w ciągu 5 lat powoduje wykwity pleśni w fugach.

Syfon suchy w łazience chroni przed cofaniem się zapachów z kanalizacji, gdy nikt nie korzysta z prysznica przez dłuższy czas. W nowym budownictwie, gdzie piony kanalizacyjne mają mniejsze średnice, syfon suchy staje się standardem.

Kuchnia rządzi się trójkątem roboczym: zlew, lodówka, kuchenka. Odległości między nimi powinny wynosić 120-210 cm, a suma trzech boków trójkąta nie więcej niż 6,5 m. Wysokość blatu dopasowuje się do wzrostu użytkownika: standard 86 cm dla osób 170-180 cm, 92 cm dla osób 185+.

Element kuchennyOdległość / wymiarUwagi
Wysokość blatu86-92 cmZależna od wzrostu
Głębokość blatu60 cmStandard mebli kuchennych
Odstęp między szafkami120-180 cmDla dwóch kucharzy minimum 150 cm
Okap nad płytą indukcyjną65-75 cmPłyta gazowa: 75-80 cm
Zmywarka odpływMax 3 m od pionuDłuższe odcinki zwalniają odpływ

Punkt elektryczny nad blatem rozmieszcza się co 60 cm, na wysokości 110-120 cm nad podłogą. To mniej więcej 10-15 cm nad blatem. W strefie zlewozmywaka zaplanuj dwa gniazda IP44 (z klapką), bo para wodna z gotującej się wody potrafi dostać się w gniazdo bez osłony.

Uwaga

Podłączenie kuchenki gazowej wymaga uprawnień gazowych G1. Samowolne podłączenie skutkuje odcięciem dostawy gazu przez zakład gazowniczy i utratą polisy ubezpieczeniowej.

Malowanie i dekoracje, czyli warstwa wizualna

Farba wymaga trzech warstw: grunt, farba podkładowa (opcjonalnie, przy dużych kontrastach), farba nawierzchniowa. Każda warstwa schnie 4-6 godzin, a pełną twardość osiąga po 21 dniach. Malowanie wałkiem z mikrofibry 12 mm zostawia delikatną strukturę, natryskowo (airless) daje idealnie gładką powierzchnię, ale wymaga osłony okien i drzwi oraz doświadczenia operatora.

Typ farbyOdporność na szorowanieZastosowanieCena (zł/litr)
Akrylowa3-5 tys. cykliSalon, sypialnie25-60
Lateksowa10-15 tys. cykliKorytarze, pokoje dziecięce45-90
Ceramiczna20-40 tys. cykliKuchnie, łazienki, intensywnie użytkowane90-180

Lamele ścienne, sztukateria gipsowa lub poliuretanowa, fototapety winylowe (grubość 350-450 g/m²) dodają charakteru, ale wydłużają harmonogram o 2-4 dni na każdą ścianę. Tapety winylowe zmywalne wytrzymują 10-15 lat intensywnego użytkowania, podczas gdy papierowe odmiany po 5 latach zaczynają żółknąć przy oknach.

Montaż drzwi, mebli i AGD

Drzwi wewnętrzne montuje się po ułożeniu podłóg, ale przed listwami przypodłogowymi. Ościeżnice regulowane pozwalają korygować krzywizny ścian do 15 mm, a po zamontowaniu pianka montażowa rozszerza się 2-3 cm, więc nie przycinaj ościeżnicy „na styk" z glazurą, zostaw 4-6 mm szczeliny.

Meble kuchenne składa się po glazurze i hydraulice, ale przed malowaniem ścian przylegających do zabudowy. Montaż kuchenny trwa 6-10 godzin dla zestawu 4-metrowego, a regulacja zawiasów i szuflad wymaga drugiej wizyty po 2 tygodniach użytkowania.

Podłączenie AGD pozostaw fachowcom z uprawnieniami: elektryk z SEP podłącza piekarnik i płytę, hydraulik zlewozmywak i zmywarkę. Pralkę podłączasz samodzielnie, ale syfon w ścianie z odpływem 32 mm musi być zamontowany przez hydraulika, bo samowolne przebicie odpływu w ścianie nośnej narusza konstrukcję.

Odbiór mieszkania, czyli trzy checklisty, które chronią Twoje pieniądze

Checklista odbioru instalacji (12 punktów)

  • Ciągłość obwodu elektrycznego (miernik lub próbnik napięcia)
  • Próba ciśnieniowa instalacji wod-kan (6 barów przez 30 minut)
  • Drożność wentylacji (test zapalniczki lub anemometr, min. 0,5 m/s)
  • Symetria napięcia między fazami (220-240V)
  • Uziemienie gniazdek (opornik poniżej 5 Ω)
  • Działanie wyłączników różnicowoprądowych (test przyciskiem, prąd 30 mA)
  • Brak wycieków przy pełnym otwarciu zaworów
  • Prawidłowe spadki kanalizacji (min. 2% dla rur 50 mm, 1% dla 110 mm)
  • Dostęp do rewizji kanalizacyjnych
  • Oznaczenie obwodów w rozdzielni
  • Schemat instalacji w formie papierowej i elektronicznej
  • Protokoły pomiarów od wykonawcy

Checklista przed malowaniem (8 punktów)

  • Wilgotność tynku poniżej 3% (miernik CM)
  • Brak rys i ubytków na gładzi
  • Zagruntowane powierzchnie
  • Zaszpachlowane bruzdy instalacyjne
  • Zabezpieczone okna, podłogi, ościeżnice
  • Wybrany kolor w próbce 1 m² na ścianie
  • Oświetlenie sprawdzone wieczorem (kolor wygląda inaczej)
  • Zaplanowane przerwy schnięcia (4-6 h między warstwami)

Checklista końcowego odbioru mieszkania (20 punktów)

  • Gniazdka i włączniki działają, osłony niepopękane
  • Spadki w łazience przetestowane wodą
  • Uszczelki silikonowe bez przerw, kolor zgodny z fugami
  • Drzwi wewnętrzne zamykają się cicho, bez szurania
  • Okna otwierają się płynnie, uszczelki elastyczne
  • Parapety bez rys, okapniki skierowane na zewnątrz
  • Podłogi bez zarysowań, dylatacje zachowane
  • Listwy przypodłogowe przylegają szczelnie
  • Armatura bez kapania po 5 minutach otwarcia
  • Odpływy drożne (test 5 l wody w 30 sekund)
  • Wentylacja w kuchni i łazienkach potwierdzona pomiarem
  • Oświetlenie sprawdzone we wszystkich obwodach
  • Czujniki dymu i czadu zamontowane i działające
  • Gaz (jeśli dotyczy) podłączony z protokołem
  • Klimatyzacja lub rekuperacja przetestowana w trybie grzania i chłodzenia
  • Dokumentacja: gwarancje, faktury, schematy
  • Protokoły pomiarów elektrycznych i hydraulicznych
  • Karta gwarancyjna AGD z datami uruchomienia
  • Odbiór z deweloperem potwierdzony protokołem
  • Klucze w komplecie (zwykle 3 komplety)

Najczęstsze błędy, które kosztują tysiące złotych

Brak projektu wykonawczego to błąd numer jeden. Bez rysunków rozmieszczenia gniazdek, przyłączy wodnych i spadków ekipa działa „na oko", a każda poprawka to 200-800 zł i kilka dni opóźnienia. Profesjonalny projekt wykonawczy kosztuje 150-350 zł/m², ale zwraca się wielokrotnie.

Oszczędzanie na elektryce poprzez prowadzenie obwodów 10A zamiast 16A, albo rezygnacja z trójfazowej instalacji w kuchni, kończy się wybijaniem korków przy jednoczesnym użyciu piekarnika i zmywarki. Przewód YDYp 3×2,5 mm² na obwodzie 16A to koszt różnicy zaledwie 8-12 zł za metr bieżący w stosunku do YDYp 3×1,5 mm².

Zbyt późna decyzja o podłodze oznacza, iż wylewka ma złą wysokość i trzeba ją skuć lub dolać. Przy ogrzewaniu podłogowym różnica 5 mm w grubości wylewki zmienia czas nagrzewania podłogi o 30-40%. Decyzję o typie podłogi podejmij przed wylewką, nie po.

Brak dylatacji przy ogrzewaniu podłogowym to pęknięcia wzdłuż ścian w ciągu pierwszej zimy. Koszt naprawy to skucie 5-10 m² podłogi i ponowne ułożenie, łącznie 1500-4000 zł. Tymczasem pianka dylatacyjna kosztuje 4 zł za metr bieżący.

Złe proporcje spadków w łazience powodują zastój wody przy odpływie liniowym. Przy spadku poniżej 1% woda nie znika w syfonie i wysycha, zostawiając osad wapienny. Przy spadku powyżej 3% odpływ hałasuje i woda pryska na boki kabiny.

Montaż mebli kuchennych przed glazurą na ścianie to klasyka. Meble stoją krzywo, bo ściana jest nierówna, a potem nie da się już dołożyć rzędu płytek. Kolejność: glazura, potem montaż mebli.

Brak pomiarów powykonawczych instalacji to brak możliwości dochodzenia roszczeń gwarancyjnych. Bez protokołu pomiaru ciśnienia w instalacji wodnej nie udowodnisz, iż wykonawca popełnił błąd, gdy po roku pojawi się wyciek.

Rezygnacja z rekuperacji w gęstej zabudowie miejskiej to wyższe rachunki za ogrzewanie o 2000-4000 zł rocznie (przy 50 m²) oraz konieczność wietrzenia przez otwarte okna, co generuje straty ciepła i hałas z ulicy.

Podłączenie AGD przez osoby bez uprawnień unieważnia gwarancję sprzętu i polisę ubezpieczeniową mieszkania. Pozorna oszczędność 500-1000 zł to ryzyko straty AGD wartego 10 000-30 000 zł.

Bagatelizowanie usterek przy odbiorze od dewelopera. Wpisuj każdą rysę, każde niedomykające się okno, każdą nierówność. Po 3 latach nie wyegzekwujesz niczego bez protokołu odbioru.

Pro tipy, które zmieniają wynik

Zamów materiały 4-6 tygodni przed planowanym montażem. Gres sprowadzany z Włoch czy Hiszpanii ma termin dostawy 6-10 tygodni. Czekanie do ostatniej chwili oznacza przestój ekipy, który kosztuje 400-800 zł za dzień.

Zachowaj 5% materiału podłogowego i glazury jako zapas. Płytka wycofana z produkcji po 3 latach to scenariusz, który zdarza się częściej, niż myślisz. Brak zapasu oznacza szukanie identycznej płytki w drugim końcu Polski albo kucie fragmentu ściany, żeby ukryć łatę.

Fotografuj każdy etap przed zakryciem. Ściana przed glazurą, wylewka przed panelami, instalacja przed tynkiem. Za 5 lat, gdy będziesz wiercił półkę, te zdjęcia uratują Cię od trafienia w przewód.

Negocjuj z ekipami płatność etapową: 20% na start, 40% po instalacjach, 30% po podłogach, 10% po końcowym odbiorze. Taki rozkład motywuje wykonawcę i daje Ci kontrolę nad tempem prac.

Zainwestuj w czujniki zalania i czadu przy każdym punkcie wodnym. Koszt 80-150 zł za sztukę, a ubezpieczenie od szkody wodnej w mieszkaniu poniżej 10 000 zł zwykle nie pokrywa kosztów sąsiadów na niższym piętrze.

Projekt instalacji elektrycznej mieszkania powinien uwzględniać rozmieszczenie routera i centrali smart home w jednym miejscu. Skrętka Cat 6 do każdego pomieszczenia, kabel światłowodowy od dostawcy Internetu, zasilanie 230V w szafie technicznej to fundament, który kosztuje 1500-2500 zł, a ratuje przed kuciem ścian za trzy lata.

Ogrzewanie podłogowe pod panele czy płytki ma jasną odpowiedź: gres przewodzi ciepło lepiej (λ = 1,3 W/mK) niż drewno (λ = 0,13-0,18 W/mK), więc podłoga z gresu oddaje ciepło szybciej, ale szybciej też je traci po wyłączeniu. Panele dębowe mają przyjemniejszy dotyk, lecz wymagają stopniowego nagrzewania (max 5°C/dzień) i niższej temperatury (28°C zamiast 35°C pod płytkami).

Jeśli planujesz etapy wykończenia mieszkania krok po kroku rozłożone na lata, zacznij od łazienki i instalacji ogólnych. Resztę pokoi można wykańczać etapami, ale łazienka i kuchnia wymagają kompletnych instalacji, a ich dorabianie w wykończonym mieszkaniu generuje koszty 2-3-krotnie wyższe niż przy kompleksowym remoncie.

Najczęstsze pytania inwestorów

Ile trwa wykończenie mieszkania deweloperskiego w standardzie średnim? Od ośmiu do czternastu tygodni przy jednej ekipie pracującej w standardowym trybie. Skrócenie do sześciu tygodni wymaga dwóch ekip równolegle (instalacje i tynki jednocześnie), co podnosi koszt o 15-20%, ale oszczędza czas.

Czy można wykończyć mieszkanie samodzielnie? Tak, jeśli masz doświadczenie w pracach remontowych i dysponujesz czasem. Realistyczny horyzont to 20-30 tygodni weekendowo-wieczornej pracy. Instalacje i elektryka wymagają uprawnień, więc tu i tak wynajmujesz fachowców.

Jak wybrać ekipę remontową? Sprawdź trzy realizacje z ostatnich 12 miesięcy, zadzwoń do poprzednich klientów, poproś o referencje pisemne. Unikaj ekip, które żądają całości zapłaty z góry, albo takich, które nie potrafią podać harmonogramu prac.

Czy projekt wykonawczy jest konieczny? Przy metrażu powyżej 50 m² lub niestandardowym układzie pomieszczeń, tak. Przy prostym mieszkaniu 30-40 m² z dwoma pokojami można się obejść bez niego, jeśli masz doświadczenie w nadzorowaniu prac budowlanych.

Co zrobić, gdy deweloper oddał mieszkanie z usterkami? Wpisz wszystko do protokołu odbioru, wyznacz termin usunięcia (zwykle 30-60 dni), zatrzymaj kaucję gwarancyjną (5% wartości lokalu) na czas usunięcia usterek. Po podpisaniu protokołu bez uwag reklamacja usterek deweloperskich po 5 latach staje się trudna.

Wykończenie mieszkania w stanie deweloperskim krok po kroku nie wymaga szczęścia ani talentu. Wymaga planu, harmonogramu i kontroli jakości na każdym etapie. Gdy masz przed sobą listę zadań, widełki cenowe i checklisty odbiorcze, ryzyko kosztownych błędów spada do minimum, a różnica między budżetem 60 tysięcy a 120 tysięcy złotych zależy wyłącznie od Twoich decyzji materiałowych i organizacyjnych.

Źródła danych: GUS (ceny materiałów budowlanych 2022-2024), PSB Handel (raporty cenowe), KAPE (rekuperacja i efektywność energetyczna 2023), Rozporządzenie Ministra Rozwoju i Technologii z 2022 roku (stan deweloperski), PN-HD 60364 (instalacje elektryczne), PN-EN 14891 (hydroizolacja), WT 2021 (warunki techniczne).
